8月5日,慶元抽水蓄能電站籌建期工程迎來具有里程碑意義的重要節點。隨著上庫區4#橋最后一片40米預制箱梁精準落位,這一庫區內首座橋梁的上部結構安裝工作宣告圓滿完成,為電站后續建設按下 “加速鍵”。

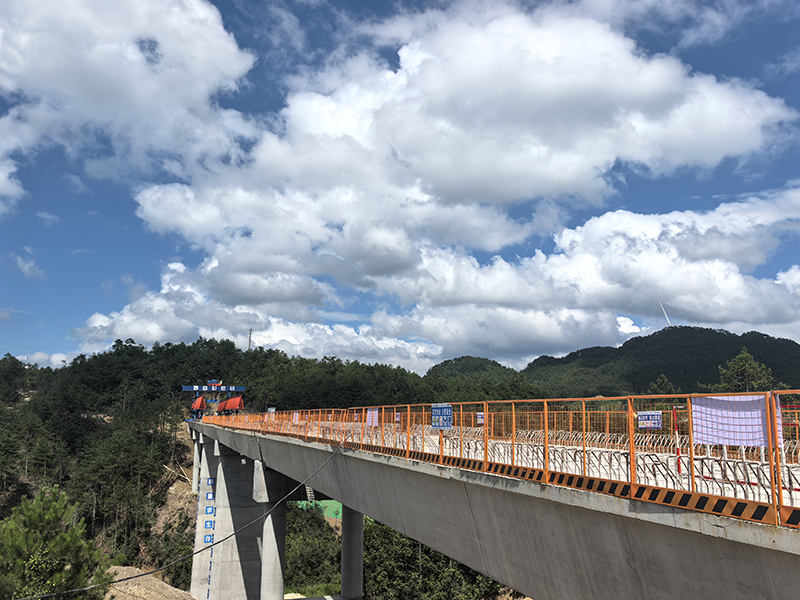

作為電站建設的關鍵交通樞紐,4#橋的建成意義非凡。它是連接環庫路與湖心島的唯一通道,全長206米,橋寬8米,采用雙車道雙向通行設計。該橋矗立在海拔1195米的高程之上,采用5×40米跨簡支變連續箱梁結構,其中最高橋墩達30米。其順利落成將徹底改變庫區交通格局,為各類施工材料運輸、機械設備進場及人員通行提供堅實保障。
項目團隊直面高溫酷暑、復雜地形等多重挑戰,用實際行動詮釋了高度的專業素養和緊密的團隊協作精神。在施工過程中,項目團隊以創新為引擎,推動施工方案高效落地。通過周密的前期策劃,團隊打破常規,創新性地實現了庫區內15片40米預制箱梁的生產,為確保箱梁質量,項目借鑒外部成熟經驗,嚴格實施 “首件制” 管理制度,從混凝土配比到澆筑振搗,每一道工序都精益求精,為箱梁澆筑質量提供了可靠保障。進入運輸吊裝階段,項目團隊提前對運梁線路進行模擬規劃,多次開展空載試行駛等預演措施,全面排查并提前排除潛在安全隱患。在箱梁就位過程中,通過精準的測量定位和反復的校驗調整,確保每片重達150噸的箱梁都能精準無誤地安裝到位,精細化施工管理是此次橋梁建設的鮮明特色。
